Invierten más de 3 millones de euros en una nueva infraestructura para evitar cortes de agua en Jerte

Las obras para construir la balsa, con capacidad para unos 88.500 metros cúbicos, tiene como fecha de finalización prevista el 2 de septiembre de 2026, aunque esperan que esté operativa para esta campaña de verano

Vídeo | Invierten más de 3 millones de euros en una nueva infraestructura para evitar cortes de agua en Jerte

Toni Gudiel

Juan Moriano

Juan Moriano

Jerte

El municipio de Jerte dispondrá de una nueva balsa de agua para evitar los problemas de abastecimiento en verano, tras una inversión de 3.700.000 euros. La infraestructura tomará agua directamente del río que da nombre a la localidad durante el invierno para llenar el almacén hídrico, que tiene un volumen máximo útil de unos 88.500 metros cúbicos.

El proyecta incluye la construcción de una captación en el río Jerte, desde la cual se extenderá una conducción de 300 metros hasta la balsa. La infraestructura permitirá llenar la balsa principalmente durante los meses de invierno, aprovechando los caudales excedentarios, de modo que "no se merma" el suministro para las comunidades regantes ni otros servicios, según explicó Manuel Floriano, director de la redacción del proyecto.

El agua almacenada requerirá un proceso de tratamiento, puesto que permanecerá estancada en la balsa. Por ello, al pie de la misma se contempla la construcción de una Estación de Tratamiento de Agua Potable (Etap), diseñada para un caudal de 20 litros de bombo. Posteriormente, el suministro tratado será conducido a través de 3,2 kilómetros, cruzando el río Jerte y la carretera N-110, hasta alcanzar la zona alta de la localidad cacereña, en la que se ubican los depósitos reguladores del sistema de abastecimiento.

Obra para acabar con los problemas de abastecimiento

La presidenta de la Junta de Extremadura, María Guardiola, calificó la actuación como "fundamental" para Jerte, puesto que permitirá garantizar el abastecimiento de agua a lo largo de todo el año, especialmente en verano, cuando la población se incrementa de forma significativa. En este sentido, subrayó que se trata de una época que "pone a prueba y en riesgo un suministro de calidad y seguro".

La infraestructura hídrica dará servicio a 1.260 habitantes del municipio cacereño, aunque Guardiola recordó que en verano la población se multiplica. "No solo se duplica, se quintuplica", destacó. Por ello, el objetivo es garantizar un abastecimiento continuo. "Hubo ocasiones en las que por la noche se tuvo que cortar el suministro para poder atender a toda la población, y eso a partir de ahora no tendrá que ocurrir", afirmó.

Plazo de ejecución

El plazo de ejecución del proyecto es de 18 meses, con una fecha de finalización prevista para el 2 de septiembre de 2026. No obstante, la presidenta confía en que la infraestructura pueda entrar en funcionamiento antes del próximo verano. La obra "está avanzando a un ritmo muy bueno y esperamos que para este verano Jerte pueda estar tranquilo", señaló.

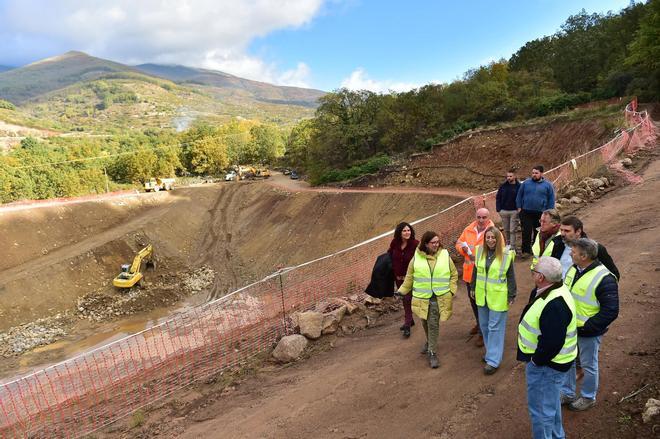

Estado de la obra

Emilio del Pozo, integrante del equipo de asistencia técnica para ayudar a la dirección de obra a ejecutar el proyecto, explicó que ya se han completado los movimientos de tierra y que falta recubrir el vaso con el material para impermeabilizarlo, además de ejecutar los caminos de acceso. Asimismo, indicó que la Etap está en marcha. "Ahora mismo estamos en el 45 o 50% de la obra", concretó.

Medidas de abastecimiento e incendios

En relación con las medidas adoptadas frente al arrastre de cenizas causado incendios del pasado verano, Guardiola explicó que se llevó a cabo la técnica del 'helimulching', un método que consiste en depositar paja mediante un helicóptero para reducir la erosión del suelo), aplicada "hace unas semanas" sobre 1.100 hectáreas.

Además, se realizaron tres actuaciones de emergencia para captar y bombear agua desde gargantas no afectadas por el fuego, conduciendo agua hasta los depósitos de Jerte, Cabezuela del Valle y Casas del Monte. Estas actuaciones se enmarcaron en la labor del comité técnico integrado por la Junta de Extremadura, la Diputación de Cáceres y la Confederación Hidrográfica del Tajo

En Cabezuela del Valle, Emilio del Pozo señaló que el municipio se abastece de dos gargantas, una de las cuales se ubica en una zona dañada por el incendio del pasado verano. Por tal motivo, se optó por captar el agua de la garganta no afectada y se instaló un sistema de bombeo para transportarla hasta los depósitos situados en el área quemada. En este caso, al igual que en el de Jerte, "la obra está en funcionamiento desde el jueves".

Jarandilla de la Vera

Respecto a la situación de la balsa de Jarandilla de la Vera, cuya rotura se produjo en el pasado marzo, Guardiola trasladó que se realizó un estudio para determinar la responsabilidad sobre la balsa existente, y actualmente se analizan posibles ubicaciones para construir nuevas infraestructuras. Según indicó, "la solución más adecuada probablemente sea la construcción de dos balsas que sustituyan a la actual, situada en un lugar donde nunca debería haberse ubicado". La Junta ya descartó repararla en marzo y optó por la construcción de una nueva instalación.
